Een modulair gebouw staat doorgaans binnen 6 tot 16 weken op locatie, gerekend vanaf het eerste contact tot oplevering. Voor projecten met huur uit voorraad is dat zelfs een kwestie van enkele werkdagen. Hoe lang modulair bouwen precies duurt, hangt af van het type project, het aantal units, de mate van maatwerk en of er een vergunningstraject loopt.

Dit artikel richt zich op B2B-projecten van 3 tot 20 units: bouwketen, noodlokalen, projectkantoren en sanitaire units. Per fase krijg je een concrete tijdsindicatie, een vergelijking met traditionele bouw en een uitsplitsing per type gebouw. Ook het verschil tussen koop en huur komt aan bod, plus de variabelen die de doorlooptijd in jouw project bepalen.

Belangrijk om vooraf vast te stellen: de cijfers gelden vanaf het moment dat je belt of mailt, niet vanaf “ontwerp klaar”. Voor een projectleider of site manager die een deadline op de bouwplaats of de start van een schooljaar moet halen, is dat het enige perspectief dat telt.

Hoe lang duurt modulair bouwen gemiddeld

De gemiddelde doorlooptijd voor een B2B-project met 3 tot 20 modulaire units ligt tussen 6 en 16 weken. Binnen die bandbreedte zitten drie duidelijke scenario’s. Huur uit voorraad is rond binnen enkele werkdagen tot twee weken. Koop van nieuwe units met basisafwerking duurt 8 tot 16 weken. Maatwerkprojecten met specifieke installatie-eisen lopen door tot 14 tot 24 weken.

Wat opvalt: de plaatsing op locatie zelf is in 1 tot 5 dagen rond. Het grootste deel van de bouwtijd zit niet in het zichtbare werk op de bouwplaats, maar in de voorbereiding en de productie in de fabriek. Dat is precies wat modulair bouwen onderscheidt van traditionele bouw, en wat ook de doorlooptijd modulair bouwen zo gunstig maakt.

Een aannemer die voor een tijdelijke bouwkeet 3 weken nodig heeft, kijkt naar een ander traject dan een gemeente die 10 noodlokalen voor het komende schooljaar moet plaatsen. De bandbreedte is breed, maar de fasering eronder is voor elk project hetzelfde.

Tijdsindicatie per fase in een oogopslag

Voor een snelle planning is het handig de fasen naast elkaar te zetten:

  • Intake en advies: 1 week
  • Offerte en ontwerp: 1 tot 3 weken
  • Vergunningen en terreinvoorbereiding: 2 tot 8 weken (parallel met fabricage)
  • Fabricage: 4 tot 10 weken
  • Transport en plaatsing: 1 tot 5 dagen
  • Afwerking en oplevering: 1 tot 2 weken

De optelsom zou suggereren dat een modulair project minimaal 10 weken kost. In de praktijk valt dat lager uit, omdat de voorbereiding van het terrein en de fabricage in de fabriek tegelijkertijd lopen. Dat parallelle werk scheelt al snel 4 tot 6 weken op de totale planning.

Modulair bouwen vergeleken met traditionele bouw

Een vergelijkbaar traditioneel bouwproject duurt 9 tot 18 maanden. Modulair haalt dat terug naar 2 tot 6 maanden, grofweg 50 tot 70 procent sneller. Die tijdwinst komt niet uit ergens harder werken, maar uit een fundamenteel andere logistiek.

Bij traditionele bouw is het werk seriewerk: eerst fundering, dan opbouw, dan installaties, dan afwerking, allemaal op één locatie en grotendeels afhankelijk van weer en planning. Bij modulair worden de units in een fabriek gebouwd terwijl het terrein op locatie wordt voorbereid. Drie factoren versnellen het proces: parallel werken, weersonafhankelijke productie in een fabriekshal, en vaste fabrieksprocessen die niet steeds opnieuw uitgevonden hoeven worden.

Voor wie het kernverschil tussen beide bouwmethoden wil snappen, geeft de uitleg over prefab versus traditionele bouw een goede achtergrond. De praktische implicatie: een project dat traditioneel niet meer haalbaar is voor het komende schooljaar of een geplande verbouwing, lukt modulair vaak nog wel.

Waarom parallel werken zoveel tijdwinst oplevert

Stel: een traditioneel project heeft 6 weken nodig voor fundering en daarna 8 weken voor de opbouw. Dat is 14 weken op de bouwplaats. Bij modulair starten beide processen tegelijk. De fundering wordt aangelegd terwijl de modules in de fabriek worden gemaakt. De totale doorlooptijd wordt bepaald door de langste van de twee processen, dus 8 weken in plaats van 14.

Dat klinkt simpel, maar werkt in de praktijk alleen als de leverancier dit actief aanstuurt. Een aannemer of leverancier zonder ervaring met parallelle planning laat dit voordeel verdampen, doordat de fundering pas start als het ontwerp definitief is, of doordat de vergunningsaanvraag pas wordt ingediend als de fabricage al klaar is. De tijdwinst ontstaat in de coördinatie, niet in de bouwmethode alleen.

Hoe lang duurt elke fase van modulair bouwen

Hieronder de praktische uitsplitsing per fase, met de variabelen die de duur verlengen of verkorten. Fase voor fase opgeteld krijg je de totaal-doorlooptijd voor je eigen project, en zicht op welke fase eventueel ingekort kan worden.

Fase 1: Intake en eerste advies (1 week)

Het begint met een intakegesprek. Soms is een locatiebezoek nodig, vaker is een digitale schets en een gesprek voldoende voor een eerste indicatie van haalbaarheid en kosten. Bij huur uit voorraad gaat dit nog sneller: een offerte voor een bouwkeet of kantoorunit ligt vaak binnen 1 tot 2 werkdagen op tafel.

Vanaf hier begint de klok te lopen. Veel projectleiders rekenen pas vanaf “ontwerp klaar”, maar voor een realistische planning telt elke werkdag mee vanaf het eerste contact.

Fase 2: Offerte, ontwerp en vergunningcheck (1 tot 3 weken)

In deze fase worden plattegrond, indeling, afwerking en installaties uitgewerkt. Bij standaard units staat dit binnen een week. Bij maatwerk loopt het op tot 3 weken, zeker als er specifieke eisen spelen rond klimaat, akoestiek, zwaardere data-aansluitingen of een ATEX-zone.

Parallel checkt een goede leverancier of er een vergunning nodig is of dat een melding volstaat. Een leverancier die hierin meedenkt en weet hoe de routes per gemeente lopen, kan in deze fase al weken winnen voor de vergunning voor een tijdelijk gebouw. Het scheelt of een aanvraag direct goed loopt of dat er gaten in de onderbouwing zitten.

Fase 3: Vergunning en terrein voorbereiden (2 tot 8 weken, parallel)

Er zijn twee routes voor de vergunning. Een melding of vergunningsvrije bouw voor een tijdelijk gebouw is meestal binnen 2 tot 4 weken rond. Een reguliere omgevingsvergunning kent een wettelijke termijn van 8 weken bij de gemeente, plus eventueel 6 weken bezwaartermijn.

Op het terrein zelf wordt de ondergrond effen gemaakt, komt de fundering voor een modulair gebouw erop, vaak stelconplaten of stripfundering, dat is sneller dan een traditionele betonnen vloer, en worden de aansluitingen voor water, elektra en data geregeld. Deze fase loopt vrijwel altijd parallel met fase 4. De totale doorlooptijd wordt bepaald door de langste van de twee, niet door de optelsom.

Fase 4: Fabricage in de fabriek (4 tot 10 weken)

Hier wordt de modulaire unit feitelijk gebouwd. Eerst de staalconstructie en de wanden (week 1-2), dan de installaties: elektra, water, ventilatie (week 3-4), daarna afwerking en interieur (week 5-6), en als laatste eindcontrole en transportgereed maken (week 7-8). Alles weersonafhankelijk, alles binnen, met vakmensen die elke dag hetzelfde type werk doen.

Bij standaard kantoorunits is dit deel soms al in 4 weken klaar. Bij maatwerk met specifieke installaties loopt het op tot 10 of zelfs 14 weken. Lezers onderschatten deze fase vaak. Het is precies om die reden dat het overzicht van de voordelen van modulair bouwen hier zo concreet maakt waarom fabriekswerk consistenter en sneller verloopt dan bouwen op locatie.

Fase 5: Transport en plaatsing op locatie (1 tot 5 dagen)

De modules gaan per vrachtwagen naar de locatie. Standaard mag een transport zonder ontheffing 2,55 meter breed zijn; modules tot 3,5 meter rijden met ontheffing, breder met ontheffing én begeleiding. Op locatie staan een telekraan of mobiele kraan klaar voor plaatsing.

Een enkele unit is in een halve dag geplaatst. Tien units kosten 2 tot 3 dagen, twintig units 4 tot 5 dagen. Dit is het zichtbare deel voor omwonenden, de bouwplaats en eventuele scholieren of medewerkers ter plaatse: het snel bouwen waar modulair om bekend staat.

Fase 6: Afwerking en oplevering (1 tot 2 weken)

Niet alles kan in de fabriek af. Aansluitingen tussen modules worden gekoppeld, vloeren en wanden krijgen hun finishing op locatie, soms moet binnenwerk dat niet door de transportmaten paste alsnog geplaatst worden. Daarna volgt een eindinspectie en de sleuteloverdracht.

Bij huur-units uit voorraad is deze fase vaak in 1 tot 2 dagen rond. Bij koop met maatwerk reken op een volle week. Een fase die makkelijk wordt vergeten in planningen. Neem deze tijd expliciet mee bij het bepalen van de deadline.

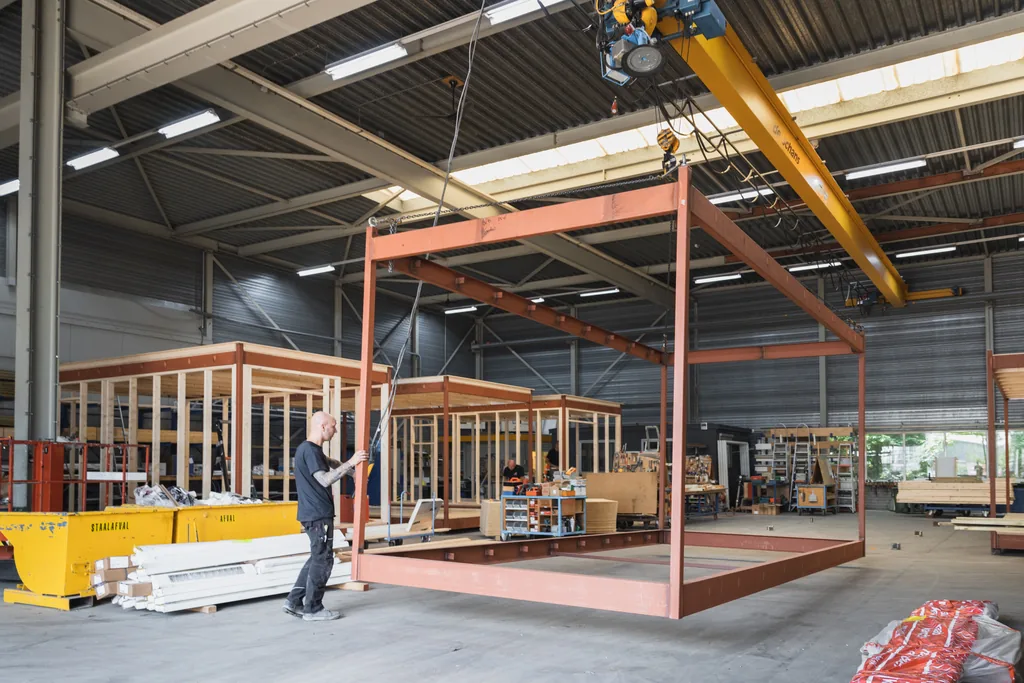

Stalen frame van een modulaire unit wordt in de fabricagefase door een werknemer met bovenloopkraan op de productielijn geplaatst

Doorlooptijd per type B2B-modulair gebouw

De vorige sectie gaf de algemene fasering. Maar wat betekent dat concreet voor specifieke projecten? Hieronder de doorlooptijd per type B2B-gebouw, gebaseerd op standaard configuraties. Maatwerk verlengt vrijwel altijd met 4 tot 8 weken.

Hoe lang duurt een bouwkeet of schaftkeet (1 tot 3 weken bij huur, 6 tot 10 weken bij koop)

Voor een bouwkeet met basisafwerking is huur uit voorraad meestal de snelste route: 1 tot 5 werkdagen tot aanlevering op de bouwplaats. Koop nieuw kost 6 tot 10 weken vanaf intake. Voor wie meer wil weten over uitvoering en mogelijkheden van een bouwkeet, zoals schaftruimte, kleedruimte en sanitair geïntegreerd, staat dat los uitgewerkt.

Veel aannemers kiezen voor huur. Dat geeft flexibiliteit qua looptijd (verlengen als het project uitloopt), snelle plaatsing en geen restwaarde-discussie aan het einde van het project.

Hoe lang duurt een noodlokaal voor een school (10 tot 16 weken)

Onderwijs heeft eigen eisen: Frisse Scholen klasse B voor ventilatie en akoestiek, brandveiligheidseisen die strenger zijn dan bij regulier kantoor, en specifieke wensen rond daglicht en geluid tussen lokalen. Een noodlokaal op koop met deze eisen kost 10 tot 16 weken, gerekend vanaf intake.

Huur uit voorraad voor tijdelijke noodopvang is sneller: 2 tot 4 weken. Voor scholen geldt vrijwel altijd: begin vroeg. Een vergunning voor permanente uitbreiding kan tegelijkertijd lopen, maar zonder die parallelplanning loopt het schooljaar geheid uit.

Hoe lang duurt een tijdelijk projectkantoor (4 tot 10 weken)

Een standaard kantoorunit met basisinrichting is in 4 tot 8 weken klaar. Met klimaatregeling, vergaderruimte, gestructureerde bekabeling en eventuele specifieke representatie-eisen loopt dat op tot 8 tot 12 weken. Voor wie wil zien wat er binnen een tijdelijk kantoor qua inrichting mogelijk is, geeft dat een breder beeld.

Hoe lang duurt een sanitaire unit of toiletgebouw (3 tot 8 weken)

Een standaard sanitaire unit voor een bouwplaats is in 3 tot 6 weken klaar. Maatwerk sanitair voor evenementen, defensie of recreatie loopt door tot 6 tot 10 weken. Wat in de praktijk de bottleneck is: niet de unit zelf, maar de aansluiting op riool en water. Zonder vroege coördinatie met de gemeente of de terreineigenaar kan dat een paar weken extra kosten.

Koop versus huur: het grootste verschil in doorlooptijd

Wat in vrijwel geen vergelijkend artikel over modulair bouwen wordt benoemd: het verschil tussen koop en huur is veruit de grootste variabele in doorlooptijd. Voor projectleiders met een krappe deadline is dat het eerste criterium om af te vinken.

Huur uit voorraad betekent: bestaande units, opgeknapt, klaar voor levering. Binnen 1 tot 5 werkdagen staan ze op locatie. Geen fabricage-tijd, geen ontwerptraject van weken. Voor bouwketen, kantoorunits en sanitaire units is dit de standaardroute bij projecten met een korte runway.

Koop van nieuwe units betekent: fabricage vanaf nul, ontwerptraject, eventueel maatwerk. Reken op 8 tot 16 weken, bij volledig maatwerk 14 tot 24 weken. Refurbished koop zit ertussenin: bestaande units worden opgeknapt en aangepast op specifieke eisen, doorlooptijd 4 tot 8 weken.

De vuistregel: voor projecten met een deadline binnen 6 weken is huur vaak de enige route. Voor projecten met een langere runway of permanente huisvesting is koop het overwegen waard. Bij huurtrajecten speelt ook een juridische vraag, namelijk hoe lang een tijdelijk gebouw mag blijven staan onder het huidige vergunningsregime. Dat bepaalt of huur ook voor langere termijn een optie blijft.

Welke factoren bepalen de doorlooptijd van jouw modulair bouwproject

De bandbreedtes in dit artikel zijn breed, omdat de werkelijke doorlooptijd sterk afhangt van een aantal variabelen. Hieronder de belangrijkste, in volgorde van impact op de planning.

Het aantal units bepaalt waar je in de bandbreedte uitkomt. Een tot drie units zit aan de korte kant, vijftien tot twintig units aan de lange kant van elke fase. Vooral fabricage en plaatsing schalen mee met het aantal.

Maatwerk versus standaard voegt 4 tot 8 weken toe aan ontwerp en fabricage samen. Wie kan kiezen voor een gestandaardiseerde configuratie, wint daar veel tijd mee terug.

Afwerkingsniveau scheelt 2 tot 4 weken. Een basis kantoorinrichting is sneller dan een premium, representatieve uitvoering met klimaat, akoestiek en luxe afwerking.

Het vergunningstraject is een van de grootste variabelen. Een melding versus een volledige omgevingsvergunning scheelt 4 tot 8 weken, soms meer als er bezwaar komt.

Locatie en bereikbaarheid spelen een rol bij plaatsing. Een krappe bouwplaats of beperkte transportroute kan plaatsing met 1 tot 3 dagen verlengen.

Specifieke gebruikseisen zoals onderwijs Frisse Scholen, ATEX-zones, datacenter-aansluitingen en laboratorium kunnen fabricage met 2 tot 6 weken verlengen.

Seizoen en fabriekscapaciteit ten slotte: planning eind Q4 of net na een vakantieperiode loopt vaak iets uit. Een leverancier die hier transparant over is in de offerte, scheelt verrassingen.

Wat je zelf kunt doen om de doorlooptijd kort te houden

Begin het intaketraject zo vroeg mogelijk, zelfs voordat de definitieve eisen vaststaan. Een gesprek met een adviseur kost niets, en levert vaak inzichten op die de planning beïnvloeden.

Werk parallel. Laat vergunning en terreinvoorbereiding niet wachten op het definitieve ontwerp. Alles wat parallel kan, hoort parallel te lopen.

Kies bij twijfel voor standaard configuraties. Maatwerk is fantastisch als het nodig is, maar voegt makkelijk 4 tot 8 weken toe.

Stem de deadline expliciet af met de leverancier en laat het opnemen in de offerte. Geen mondelinge belofte, maar concrete mijlpaaldata in het contract.

Vergunningen en regelgeving die de doorlooptijd beïnvloeden

Niet elke modulaire bouw heeft een omgevingsvergunning nodig. Voor tijdelijke bouwwerken, korter dan een jaar in gebruik of beperkt in oppervlakte, geldt vaak een lichte procedure: vergunningsvrij of een melding. Dat scheelt al snel 6 tot 10 weken op de totale doorlooptijd.

Een reguliere omgevingsvergunning kent de wettelijke termijn van 8 weken bij de gemeente. Daarbovenop kan een bezwaartermijn van 6 weken komen als omwonenden of belanghebbenden bezwaar maken. In de praktijk is dit dus een doorlooptijd-component die makkelijk 8 tot 14 weken vraagt.

Onder de Omgevingswet (van kracht sinds 2024) is veel modulaire bouw onder bepaalde voorwaarden vergunningsvrij voor maximaal 15 jaar. Voor scholen die noodlokalen plaatsen of gemeenten die tijdelijke huisvesting nodig hebben, is dit een doorslaggevende factor. Een goede leverancier kent de routes per gemeente en kan een second opinion geven als de eerste indicatie van het loket onduidelijk is.

Veelgestelde vragen over de doorlooptijd van modulair bouwen

Hoe snel kan ik een modulair gebouw op de bouwplaats hebben staan?

Bij huur uit voorraad: binnen 5 werkdagen voor een bouwkeet of kantoorunit. Bij koop nieuw: 6 tot 16 weken afhankelijk van type en omvang. Voor noodsituaties zoals brand op een schoollocatie of onverwacht oplopende leerlingaantallen zijn versnelde trajecten mogelijk in overleg met de leverancier.

Hoe lang duurt de fabricage van een modulair gebouw eigenlijk?

Standaard units zijn in 4 tot 6 weken klaar in de fabriek. Maatwerk units met specifieke installaties lopen op tot 8 tot 14 weken. Tijdens deze periode loopt op de bouwlocatie de fundering en de vergunningsafhandeling parallel, waardoor de totale doorlooptijd korter is dan de optelsom.

Telt de vergunningsperiode mee in de doorlooptijd?

Strikt genomen niet als “bouwtijd”, maar wel als doorlooptijd vanaf eerste contact. Reken altijd 0 tot 8 weken extra voor vergunning of melding. Bij een melding-procedure of vergunningsvrije bouw blijft dit beperkt tot 2 tot 4 weken.

Wat versnelt modulair bouwen ten opzichte van traditionele bouw?

Fabriekswerk loopt weersonafhankelijk door, parallel met de terreinvoorbereiding. Vaste fabrieksprocessen en gestandaardiseerde modules schelen ontwerptijd en bouwtijd. En de meeste vakgebieden (elektra, installatie, kozijnen, afwerking) komen samen in één fabriek, met minder afhankelijkheid van losse onderaannemers ter plaatse.

Hoe weet ik welke doorlooptijd realistisch is voor mijn project?

Vraag een intake aan met een concrete projectomschrijving: type units, aantal, gewenste locatie, deadline. Een ervaren leverancier geeft binnen een week een onderbouwde tijdsindicatie, inclusief parallelplanning. Leg de doorlooptijd vast in de offerte met mijlpaaldata. Dat voorkomt verschuivingen later in het traject.

Wat gebeurt er als de vergunning langer duurt dan verwacht?

De fabricage van modules kan tot een bepaald punt doorgaan zonder vergunning, zoals skelet en basisafwerking. Plaatsing op locatie wacht wel op de vergunning. Een leverancier met ervaring houdt rekening met dit risico in de planning en kan modules tijdelijk opslaan zonder dat dit de uiteindelijke planning hoeft te raken.

Plan je modulaire bouwproject realistisch in

De kern: modulair bouwen is significant sneller dan traditionele bouw, maar de werkelijke doorlooptijd hangt af van het type project, koop versus huur, mate van maatwerk en het vergunningstraject. De cijfers om vast te houden: huur 1 tot 5 werkdagen, koop standaard 6 tot 10 weken, koop maatwerk 14 tot 24 weken, telkens gerekend vanaf het eerste contact tot oplevering op locatie.

De grootste tijdwinst zit niet in de bouwmethode alleen, maar in de coördinatie. Parallel werken, oftewel terreinvoorbereiding, vergunning en fabricage allemaal tegelijk, scheelt 4 tot 6 weken op de planning. Dat lukt alleen met een leverancier die hierop is ingericht en dit actief aanstuurt.

Voor projectleiders met een harde deadline geldt: hoe eerder een ervaren leverancier meedenkt, hoe meer ruimte er is om parallelplanning maximaal te benutten en de deadline haalbaar te houden. Leg je projectomschrijving en gewenste startdatum voor en vraag een vrijblijvende offerte aan. Binnen een week ligt er een concrete tijdsindicatie voor jouw situatie.
